台中裝修流程全攻略:從丈量到完工,每一步要多久?

台中裝修流程全攻略:從丈量到完工,每一步要多久?
台中裝修流程全攻略

台中裝修流程全攻略:從丈量到完工,每一步要多久?

台中裝修流程需要多久?完整整理新成屋從丈量、室內設計、水電、木作、系統櫃、油漆、地板到完工驗收時間,施工約2至3個月,整體約4至5個月,帶你掌握各階段裝修工期與入住安排。

買下新成屋後,接下來最重要的就是安排裝修,但許多屋主第一次接觸台中裝修流程,不知道室內設計裝修究竟需要多久。一般新成屋從開始規劃到完整交屋入住,整體裝修工期建議抓約45個月,其中室內設計與施工圖確認約需12個月,正式施工約需23個月,再加上丈量、工程確認、材料準備與完工驗收時間。由於新成屋原始屋況通常較完整,不需要大量拆除與基礎修繕,因此工程安排會比老屋單純。以下整理完整的新成屋裝修流程,帶你了解每個階段需要多久,以及如何安排台中室內裝修進度。



台中裝修流程第一步 現場丈量與需求確認約需37

新成屋的台中裝修流程通常會從現場丈量與需求訪談開始,設計師會確認室內坪數、樑柱、門窗、採光、水電位置、消防設備及建商原有配置,同時了解屋主的家庭成員、生活習慣、收納需求、風格偏好與裝修預算。一般住宅現場丈量本身約需13小時,但若包含丈量資料整理、需求討論與初步屋況確認,建議整體預留約37天。這個階段越完整,後續的台中室內設計、平面配置與水電規劃就越精準,也能降低正式進入室內裝修流程後反覆修改的機率。



台中室內設計規劃通常需要12個月

平面配置與生活動線規劃約需12

完成現場丈量後,設計師會開始進行台中室內設計的平面配置,確認客廳、餐廳、臥室、書房與收納空間的位置,同時規劃家具尺寸與主要生活動線。一般新成屋的平面規劃約需12週,如果需要比較不同格局方案或家庭成員需求較多,可能會再延長。平面配置是整個新成屋裝修流程的重要基礎,因為後續水電、系統櫃、燈具與家具位置都會依照這份圖面執行,因此建議屋主在這個階段就同步確認生活需求與裝修預算

風格、材質與色彩提案約需23

平面配置確定後,就會開始進行整體風格、色彩與材質搭配,包含木皮、塗料、磁磚、地板、櫃體門片與五金等選擇。部分台中室內設計公司也會提供3D示意圖,讓屋主提前了解空間完成後的效果。一般風格提案與材質確認約需23週,如果屋主需要多次調整設計或比較不同材質,時間可能再增加。這個階段也應同步考量台中室內裝修預算與材料交期,避免選擇交期太長的建材而影響後續裝修工期

施工圖與工程報價確認約需23

設計方向確定後,接下來會完成較詳細的室內設計施工圖,包括天花板、水電、照明、櫃體、立面、空調與其他施工細節,同時整理完整的台中裝修報價。一般施工圖與報價確認約需23週,若客製項目較多或施工內容較複雜,時間可能稍微增加。將平面配置、風格提案、施工圖與報價全部計算在內,新成屋完整的台中室內設計階段通常約需12個月,確認完成後才會安排工班、材料與正式施工。



新成屋施工前需要哪些準備?

設計圖與工程報價確認後,並不一定能立刻開工,通常還需要完成社區裝修申請、施工保證金、公共區域保護、材料訂購與工班排程等前置作業。一般新成屋的台中裝修流程會預留約12週進行施工準備,如果系統櫃、特殊塗料、進口建材或設備需要較長交期,部分材料也會在設計後期提前下訂。提前安排台中室內裝修材料與施工順序,可以讓不同工種順利銜接,降低等待材料或工班造成的裝修工期延誤。



新成屋裝修施工流程有什麼?施工需要多久?

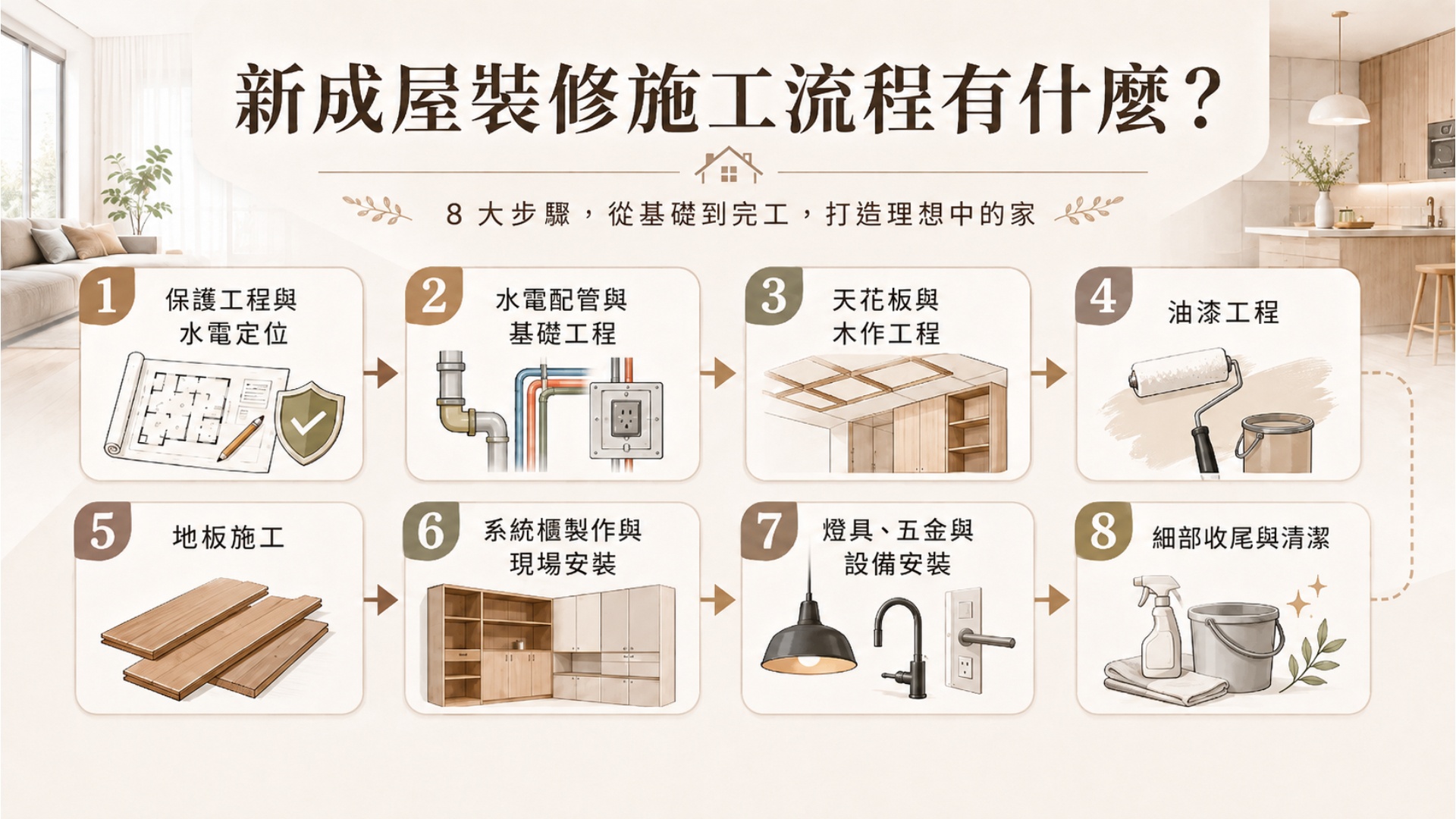

新成屋裝修施工流程

保護工程與水電定位約需37

正式開工後,首先會進行電梯、梯廳、室內地板與既有設備的保護工程,接著依照施工圖確認插座、開關、燈具、冷氣、網路與給排水位置。新成屋本身已有完整的基礎水電,因此水電工程多半以新增、移位與局部調整為主,通常約需37天。這個階段是新成屋裝修流程正式施工的重要起點,若能在施工前確認家具、家電與設備尺寸,也能減少後續修改,讓整體台中室內裝修進度更加順利。

水電配管與基礎工程約需12

水電定位完成後,會依照設計圖調整燈具迴路、插座、冷氣管線、網路、廚房與衛浴設備位置。一般新成屋的水電工程約需12週,由於不需要像老屋一樣全面更換管線,因此工期相對單純。如果有新增廚房中島、洗碗機、全熱交換器、智慧家庭或大量燈光迴路,施工時間可能增加。完整的台中裝修流程應在這個階段確認所有隱藏式管線,避免天花板與木作完成後才重新修改,影響裝修工期

天花板與木作工程約需24

完成主要水電工程後,會開始施作天花板、窗簾盒、電視牆、造型牆與其他木作工程。一般新成屋如果採用簡約設計、木作項目較少,大約23週即可完成;如果有大量造型天花板、特殊牆面或客製木作,則可能需要34週。這個階段通常是新成屋裝修流程中工期較長的項目之一,但系統櫃可以同步於工廠製作,因此部分工程能夠平行安排,讓整體台中室內裝修仍維持在合理進度。

油漆工程約需12

天花板、木作及部分櫃體工程完成後,就會進入批土、打磨、底漆與面漆等油漆工程。一般新成屋因牆面狀況較完整,施工通常約需12週,如果使用特殊塗料、藝術漆、跳色牆面或大面積造型牆,時間可能再增加。油漆也是台中裝修流程中需要等待乾燥與養護的工程,不適合為了趕入住而壓縮時間,否則可能影響牆面平整度與最終效果,因此仍應預留合理的裝修工期

地板施工約需35

油漆主要工程完成後,就可以依照設計安排木地板、超耐磨地板、SPC地板或其他地坪材料。一般新成屋住宅的地板施工約需35天,實際時間會依坪數、鋪設方式、地坪平整度與材料種類有所差異。地板屬於新成屋裝修流程後段工程,因此施工期間需要避免其他工種大量進出造成刮傷。完成後也應做好表面保護,直到整體台中室內裝修接近完工再拆除。

系統櫃製作與現場安裝約需12

新成屋常會利用系統櫃增加收納空間,包括玄關鞋櫃、電視櫃、餐邊櫃、衣櫃、書櫃與臥室收納。系統櫃前期會在工廠依照尺寸進行裁切與製作,因此製作時間通常能與現場木作、油漆同步進行,實際進場安裝約需12週。若能在台中室內設計階段就確認櫃體尺寸、板材、門片與五金,就能減少現場修改,讓新成屋裝修流程與整體裝修工期更加順暢。

燈具、五金與設備安裝約需37

進入施工後期後,會陸續安裝燈具、開關面板、門把、五金、衛浴設備、窗簾、家電與其他設備,通常約需37天。這個階段代表台中裝修流程已經接近完成,但仍要確認燈具迴路、插座、給排水及所有設備是否能正常使用。若有智慧家庭、特殊照明或較複雜的設備整合,則可能需要額外測試時間。完整的新成屋裝修不只是把設備安裝完成,也要確認實際操作與設計規劃是否一致。

細部收尾與清潔約需37

主要施工完成後,通常還需要進行矽利康收邊、補漆、櫃體調整、門片校正、五金微調與全室清潔,約需37天。雖然這些項目看似零碎,卻會直接影響台中室內裝修完成後的精緻度,因此也是新成屋裝修流程不可省略的一部分。若施工過程中已持續進行品質檢查,最後的收尾時間通常可以控制得較好,也能降低正式裝修驗收時出現大量缺失的情況。



台中室內裝修完工驗收需要多久?

所有工程完成後,仍建議預留約12週進行裝修驗收與缺失修繕。驗收項目包括牆面平整度、油漆、地板、櫃體門片、水電、照明、排水、五金與各項設備功能,也應確認施工收邊與設計圖是否一致。完整的台中裝修流程不能把施工完成直接等同於可以入住,因為現場仍可能需要補漆、調整門片、重新收邊或處理設備問題。完成台中室內裝修驗收與修繕後,再安排大型家具與家電進場,通常會比較穩妥。



台中新成屋裝修從丈量到完工通常需要45個月

整體來看,新成屋完整的台中裝修流程建議抓約45個月,其中前期丈量與需求確認約需1週,平面配置、材質確認與施工圖約需12個月,施工前準備約需12週,正式新成屋裝修施工約需23個月,最後再安排驗收與修繕。不同工程並不是完全依序進行,例如系統櫃製作、材料備料與部分設備採購都能與現場施工同步,因此各細項時間不能直接全部相加。實際裝修工期仍會依住宅坪數、設計複雜度、客製工程、材料交期及施工期間是否修改需求而有所差異。



老屋翻新與商業空間裝修工期會比新成屋更長嗎?

如果不是新成屋,而是老屋翻新商業空間裝修,整體工期通常需要另外評估。老屋翻新除了室內設計之外,還可能包含拆除、水電管線更新、防水、泥作、漏水與壁癌修繕等基礎工程,因此設計階段約需12個月,施工通常約需46個月,整體從規劃到完工多半需要6個月以上。商業空間則會受到店面坪數、營業型態、消防、空調、機電、招牌及開幕日期影響,裝修工期差異可能更大。因此本篇整理的45個月主要是以一般住宅新成屋裝修流程為基準,老屋與商空則建議依實際工程條件另外安排台中室內裝修時程。



台中裝修流程怎麼安排比較不容易延誤?

想讓台中裝修流程依照原定時間完成,關鍵在於施工前把平面配置、施工圖、材料、設備與裝修預算確認清楚。新成屋建議從準備裝修到正式入住至少抓45個月,其中設計約12個月、施工約23個月,並額外保留材料、驗收與現場調整的彈性。進行台中室內設計時,如果可以提前決定系統櫃、磁磚、地板、燈具與大型設備,就能讓材料備貨和現場工程同步進行。施工期間也應減少大幅修改設計,才能降低返工、追加工程與材料重新訂購造成的裝修工期延誤。



室內設計常見問題Q&A

室內設計常見問題Q&A

新成屋裝修一般要提前多久開始規劃?

如果已經確定交屋與預計入住日期,建議至少提前45個月開始安排新成屋裝修。其中台中室內設計與施工圖確認通常約需12個月,正式施工約需23個月,另外還需要預留丈量、工程報價、材料準備與驗收修繕時間。因此規劃台中裝修流程時,不建議只按照施工天數推算入住日期,提早確認設計與裝修預算會比較容易掌握整體進度。

新成屋裝修最容易在哪個階段延誤工期?

新成屋常見的裝修工期延誤原因包括設計圖反覆修改、特殊建材缺貨、系統櫃與客製家具交期增加,以及施工途中臨時新增插座、櫃體或其他工程。尤其在台中裝修流程進入木作、水電之後再變更設計,可能產生拆除與返工。因此進行台中室內裝修前,最好先確認家具尺寸、家電位置、收納需求與主要材料,讓不同工種可以按照原訂新成屋裝修流程依序進場。

新成屋裝修的施工時間包含哪些工程?

一般新成屋約23個月的裝修工期,主要包含保護工程、水電調整、天花板、木作、系統櫃、油漆、地板、燈具、設備安裝與細部收尾。由於部分項目可以同步進行,例如系統櫃會在工廠製作,材料也能提前備貨,因此各工程時間並不是直接相加。若前期台中室內設計與施工圖規劃完整,一般住宅的新成屋裝修流程較容易控制在23個月施工,再搭配前期設計與驗收,整體台中裝修流程約抓45個月較合理。
